مدير عام كهرباء الوسطى يعلن إنجازًا متقدمًا في مشروع محطة الأنبار المركبة

أرض آشور / الأنبار – أعلن المهندس علي أحمد الساعدي، مدير عام الشركة العامة لإنتاج الطاقة الكهربائية للمنطقة الوسطى، عن تحقيق نسب إنجاز متقدمة في مشروع محطة كهرباء الأنبار المركبة والبسيطة، خلال جولة تفقدية قام بها مؤخرًا.

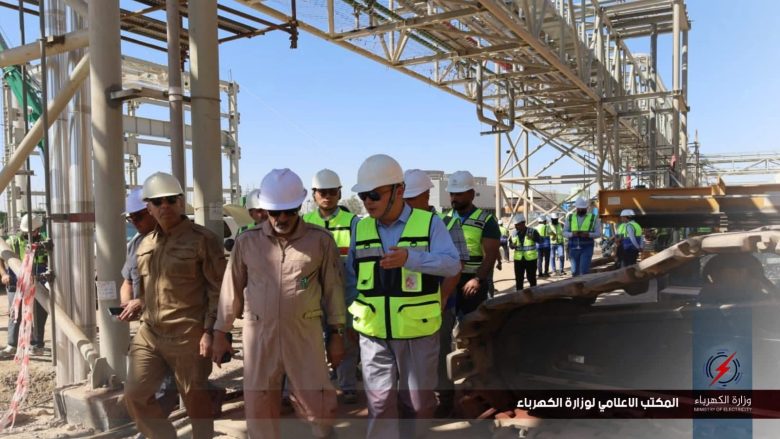

تأتي هذه الزيارة في إطار متابعة مراحل تنفيذ المشروع الذي يهدف إلى تعزيز قدرة الشبكة الوطنية للطاقة الكهربائية. وقد رافق المدير العام في جولته عدد من المهندسين والمعنيين للاطلاع على آخر المستجدات في الموقع.
وأوضح الساعدي أن المشروع يتكون من ست وحدات توليدية، أربع منها تعمل بالدورة البسيطة على الغاز الطبيعي، ووحدتان بالدورة المركبة تعتمدان على نواتج الاحتراق، بقدرة إنتاجية إجمالية تصل إلى 1642 ميغاواط.
وأشار إلى أن نسبة الإنجاز الكلية للمشروع بلغت 87%، مع نسب إنجاز ممتازة للوحدتين الأولى والثانية تجاوزت 95%. كما كشف عن قرب تشغيل الوحدة الثانية بالتشغيل الحار بعد إنجاز الفحوصات اللازمة، بينما يتوقع أن تبدأ الوحدات المركبة بالعمل بعد 6 أشهر إلى عام من تشغيل الدورة البسيطة.
وذكر الساعدي أن المحطة ستعتمد على الغاز الوطني العراقي المستخرج من حقل عكاز، وستعمل على تغذية محافظة الأنبار ومناطقها، بالإضافة إلى بغداد، عبر خمسة خطوط نقل بجهد 400 كيلو فولت.
وأكد أن المشروع تجاوز العديد من التحديات، أبرزها نقل المعدات من خور الزبير في البصرة، مشيرًا إلى أن إعادة استخدام هذه المعدات بعد فحصها ساهم في توفير مبالغ ضخمة وتقليل زمن التنفيذ. وفي ختام جولته، شدد على ضرورة الالتزام بمعايير الجودة والإسراع في إتمام الأعمال المتبقية حسب الجدول الزمني المحدد.
